从零到45万kW 河北龙源六年疾驰

日期:2012/10/10   来源:《电力系统装备》   作者:崔宏薇
  摘要: 目前,河北龙源共投产44.7万kW机组,在建9.9万kW风电项目,计划2013年底将完成全部投产,稳居河北承德地区装机容量第一名。

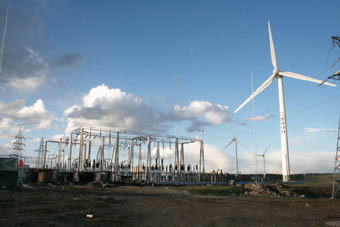

  近日,经过7个小时的颠簸,记者一行人来到河北龙源风力发电有限公司(以下简称“河北龙源”)所属聚风风电场。时间已经指向下午4点,西斜的阳光洒在茂密的树林、黄绿色的草地、洁白的风机上,闪着有些耀眼的光。巨大的叶片在风力的吹动下不紧不慢地转动着。一般人或许并不知道,这些巨大的机器每天都在向京津唐地区输送着电力,也在转动中创造着财富。

  把风机建上山
  就在同日,河北龙源又一项目——大槽子风电项目(4.95万kW)获得河北省发改委核准。至此,其核准风电容量达到54.6万kW。
成立于2006年的河北龙源,从2007年开始启动风电项目前期工作,在2009年就完成了三大风场20万kW的装机建设,2009年12月实现20万  kW风机一次并网。在3年时间内,还经历了2008年奥运会期间的停工。
  随后,2010年河北龙源投产10万kW机组,2011年投产15万kW机组。目前,河北龙源共投产44.7万kW机组,在建9.9万kW风电项目,计划2013年底将完成全部投产,稳居河北承德地区装机容量第一名。其主要选用了金风科技、国电联合动力、远景能源、GE公司4家的产品,已经投运的为1.5 MW机组,正在建设中的项目选择了2.3 MW机组。
  “我们公司目前拥有四大风电场,包括普发风电场、聚风风电场、迅风风电场、吉风风电场,今年年底还将投产桐风风电场10万kW机组。”河北龙源总经理王怀国告诉记者。
而之所以能在河北承德地区勇夺装机容量第一名,与6年前龙源电力集团股份有限公司(以下简称“龙源集团”)独辟蹊径,决定在此地区投资开发风电密切相关。
  “过去,大家都认为,风电不能上山。因此早期风电场都建设在地势较平缓的地区。我们属于最早一批将风电场建到山上的企业之一。”王怀国说,为了完成风电场开发建设任务,当年的同事们吃尽了苦头。
  当时,聚风风电场所在的围场地区还是一片荒凉。这里气候恶劣,每年的无霜期仅有3个月,冬季非常寒冷,距离北京需8小时车程。风电场工作人员在现场的吃饭住宿成为难题, 晚上只能住在老乡家中,盖着棉被、戴着棉帽睡觉还觉得冷。王怀国感叹地说:“为了节省项目审批、建设时间,我们当时到北京、石家庄‘跑’项目时都带着打印机、纸、印章,汽车就是个‘流动的办公室’,可以实现现场打印合同、盖章,因为要从承德到北京再到石家庄,来回往返要一天的时间,时间上根本耽误不起。那时我们经常两三个月都回不了家,也只有这样才促成了龙源速度。”
  的确,河北龙源只是龙源集团风电业务高速发展的一个缩影,2011年龙源集团控股风电装机容量达到859.8万kW,继续稳居亚洲和中国第一。而河北龙源也绝对是龙源集团的一个典型,在去年龙源集团的内部评比中,其获得了工程、安全生产、前期、党风廉政等六项第一。

  人均创利近300万元
  河北龙源的疾驰不仅体现在项目建设速度上,其创造的利润也相当可观。2012年该公司93人创造了2亿元的利润。今年这种趋势仍将保持,上半年该公司就已经完成了全年发电量任务的52.42%,全年利润目标的58.97%。
  在风电场审批速度趋缓的行业大势下,如何提高已建风电场的盈利能力是每个风电开发商都非常关心的问题。河北龙源怎样做到如此高效?保证风电上网电量、控制成本等是其主要手段。
  据了解,河北龙源在设备管理方面,落实“应修必修、修必修好”的工作原则,规定大型作业必须编制检修作业指导书,检修作业后必须落实“班组、风场、公司”三级验收;加强设备运行和故障分析,特别是在对风电机组集中性缺陷进行处理中,通过加强与设备厂家的沟通和协调力度,有针对性地落实整改措施,提高设备可靠性。同时,加强涉网设备改造工作,严格执行电网公司有关要求和标准,认真做好低电压穿越改造、小电流选线快切等技术改造工作,坚决杜绝由于公司设备故障而引起大规模脱网事故的发生等。优良的自然资源以及多种维护手段,使河北龙源风机的年利用小时数高达2600~2700 h,而华北地区风电场的平均值为2100 h左右。
  同时,由于所在区域电网输送能力强,河北龙源的风电电量送出基本没有问题,经营收入得到保证。目前,其还在密切关注河北省风电开发规划和冀北公司电网规划,加强与电网公司的沟通协调,准备做好第二条送出通道的规划方案设计。
  而在企业经营收入得到保证的前提下,只有再加上精确的成本控制才能取得更多利润。
  在河北龙源,受益于龙源集团对风机设备的集中采购,风电机组成本已经得到很好控制。在风场建设中,河北龙源也力争实现又快又省地完成。如在新项目建设中,通过学习借鉴兄弟单位“简约型吊装平台”施工经验,通过优化风电场道路设计和风机安装吊车选择,减少征林征地费用;切实做好招投标工作,确保项目核准后,立即开展相应的工程建设工作;切实加大设备催交监造力度,尤其是法兰、塔筒等重要设备,确保设备及时供货等。“同样的工程, 建设速度越快,相对成本也就越低。”王怀国解释说。
  他告诉记者,下一步,河北龙源将紧密结合国家“十二五”风电发展规划,积极推进、运作国家级大型风电项目,超前开展承德市第二个百万千瓦风电基地项目——棋新25万kW风电项目的前期准备工作。“这是一个二类风场,为保证发电效率,我们选用的单台机组容量将越来越大。预计‘十三五’时期,河北龙源的总装机量将可达到100万kW。”他说。
